​胜利油建茂名石化220KV总变电站配电装置楼实现封顶

来源: 编辑:杨丹 人气: 发布时间:2025-07-01 16:21:06
摘要:

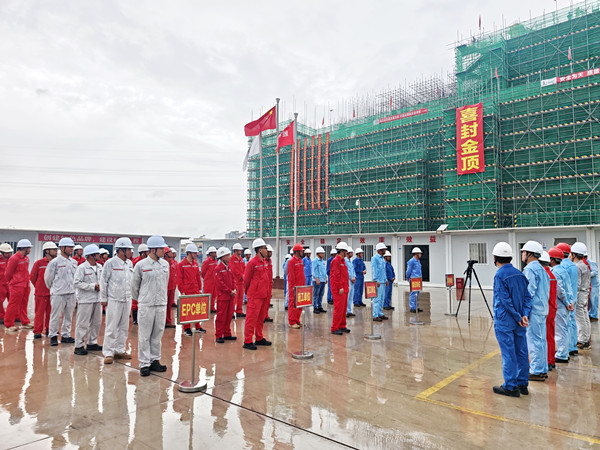

6月30日上午9时58分,中国石化茂名分公司升级改造项目220kV总变电站施工现场细雨蒙蒙,茂名分公司副总经理、茂名石化升级改造项目管理部副总经理张悦大声宣布:“茂名分公司炼油转型升级及乙烯提质改造项目220kV总变电站配电装置楼开始封顶!”随即,第一车混凝土被倾入高达31.3米的配电装置楼顶层楼面梁板一体化支护模具,现场响起持久而热烈的掌声。至此,胜利油建60多年施工史上建筑面积最大、建筑高度最高的土建单体建筑实现胜利封顶!

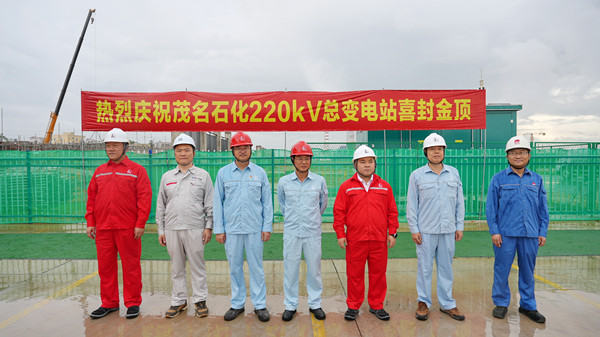

简短而热烈的配电装置楼封顶仪式在雨中进行,茂名石化升级改造项目管理部副总经理杨昌美,项目管理部党委副书记许先焜,中国能建江苏电力设计院,中石化胜利油建有限公司,中石化石油工程建设公司,项目管理部有关职能部门、安徽万纬监理单位的领导,以及胜利油建茂名石化炼油区域项目部、污水提标改造项目部管理人员悉数参加了仪式。

胜利油建公司执行董事、总经理郭春荣出席仪式并代表施工总承包单位首先致辞。他对配电装置楼如期封顶表示热烈祝贺。对茂名分公司、项目管理部给予的高度信任、悉心指导和大力帮助表示衷心感谢。他讲到,220kV总变电站既是茂名石化升级改造项目“两廊两电”前提决战的关键工程,也是胜利油建在茂名石化升级改造项目中标的首个项目。公司对承揽该项目施工总承包深感责任重大,使命光荣,舞台重要,因此将该项目列为公司年度重点工程,派出了精干专业的项目管理团队和施工队伍。2024年11月8日现场开工以来,尤其是上万平方米的配电装置楼3月28日基础出地面并竖起第一根架杆以来,经过科学组织和紧张施工,仅用了87个有效工作日,就实现喜封金顶,可喜可贺!这一重大工程节点的顺利完成,代表着胜利油建从胜利走向胜利的茂名石化新高度,代表着茂名石化升级改造项目的胜利油建新速度。胜利油建总变项目部团队在茂名石化升级改造项目管理部领导下,与江苏电力设计院、万维监理同心携手、彼此见证了“用最强责任,建最好工程”,共同谱写了一部慷慨与共、峥嵘奋进的茂名石化第四次创业新篇章。


据悉,茂名石化220KV总变电站为全户内变电站,主要包括配电装置楼工程,主控通信楼工程,以及室外接地、消防给排水、进出线缆沟、事故油池及相关配套工程。计划开工时间2024年 11月 05日,竣工时间 2025年 12月 30日。其中总变主体建筑配电装置楼占地2750m2,分五层布置,建筑面积 10500m2,规划建筑高度31.30m。280多台套各型设备、80千米电缆、25000多米钢锌铜材,最终要全部安装在这座大楼里。如果说,总投资超过300亿元的茂名石化升级改造项目是华南石化产业布局的大手笔,220KV总变电站无疑是为这如椽大笔备下的浓墨重彩,被列为大项目“两廊两电,两轴一线”前提决战的关键。配电装置楼更是这前提决战关键的点睛之作,不但是胜利油建有史以来建造的第一座超万平方米单体土建建筑,超30米的高支模作业、9条单重超60吨的30米大跨度斜撑梁粱板一体化浇筑等施工作业安全技术质量风险极高,后期电气设备安装工程量之巨、质量控制标准之高更是无出其右,典型的时间紧、任务重、风险高、难度大、工艺复杂。

公司茂名石化220KV总变电站项目部以“为业主建最好工程,为公司拓市场空间、为员工搭事业舞台”为使命,始终秉持开工即决战起步即冲刺的紧张状态,根据华南地区天气变化无常的特点,按照党员责任区及特殊时段施工的区域分工,实行“5+2、白+黑”歇人不歇机施工组织模式,营造了“小雨大干,大雨巧干,无雨拼命干”的见缝插针风雨无阻氛围。他们严排施工计划,按照日保周,周保月,月保重点节点目标精心组织,连续参加项目组织劳动竞赛5次。5月10日起,又在公司区域项目党支部组织下开展了“区域总动员,大干五十天,实现节点完,七一把礼献!”的响亮口号。


6月14日中午,1号台风“蝴蝶”携风带雨闪击茂名。此时正值总配电楼封顶节点冲刺攸关时期,劳动竞赛如火如荼,施工进度突飞猛进。为在台风来临前抢下五层楼底工作量,他们调集周边施工单位撤下来的施工人员集中进行钢筋绑扎和高支模作业,楼面一线作业人员一度猬集155人之多,在业主、监理、监护人员和项目部领导联合守护下夜间冒雨连续浇筑作业到凌晨2点。14日早晨,为躲避越刮越大的台风和越来越密集的雨幕,他们被迫将人员从顶楼撤下,依然坚守不退,全部进入三楼以下拆除各层内部架杆、塔架和各种临时构筑物,直到14日下午2点业主下达全线强制停工令才有序撤离现场。仅仅16个小时之后,总配电楼施工迅速恢复风雨侵袭之前的鏖战冲刺常态。就这样,每一位胜利油建人默默坚守,每一位承包商管理人员现场奔波,每一位一线作业人员一天八次工衣湿透。他们密切协作,风雨携手,共同向着6:30这同一个节点目标汇聚,在全国“安全生产月”的严酷考验里,在高高的脚手架上,完成了一次又一次临边临电高处起重昼夜不停歇、多重交叉作业连续快速推进施工的胜利奇迹。


茂名石化区域项目党支部为深入贯彻落实党和国家领导人视察胜利油田和九江石化重要指示精神,倾力打造“红旗项目”和“标杆现场”。他们提出“传承红色基因、领航六大管控”专项活动方案,发扬敢担当、能担当、善作为、能作为过硬作风,认真践行“业主施工一家人,一个目标携手拼”理念,为总变电站项目建设强根铸魂,助力打造安全优质绿色阳光高效工程。得益于项目党政工作的齐头并进、党建活动的常态化开展,坚定了项目党员队伍的红色信念,巩固了胜利油建铁军根魂,团队凝聚力与项目核心竞争力不断提升,项目施工不断提质提速,也受到大项目部领导屡次充分肯定和高度期许。


目前,除了配电装置楼实现封顶并转入砌筑施工,整个总变电站主控通信楼楼内装置装修抹灰已经完成,室外设施围墙施工已完成85%;给排水施工已完成90%;进出站内消防道路施工已完成60%;进出电缆沟施工已完成35%;室外接地系统装置穿跨越建筑物隐蔽施工全部完成。

236个星夜兼程,总变项目部全体员工扎根岭南粤西茂名石化工程建设一线,在岗位上拼搏奉献,默默承受着个人和家庭的牺牲。党支部书记王向东屡次接到妻子带着哭腔的催促电话,说患癌的公公不行了,要他赶紧回家。可他每次都是答应了马上回家,转头又被现场的各种事务和繁复的检查拖住了脚步,直到接到最后一次病危通知,他才慌了手脚,来不及扒拉几口已经盛上的晚饭,甩下工衣急火火赶赴机场,总算见到了弥留之际的父亲最后一面。……匆匆处理完后事,配电楼上又闪现出他的壮硕与威严。副经理兼项目总工夏圣鹏腹痛难忍,爬楼的动作越来越迟缓,额头的汗珠始终滴滴答答,可他依然坚持在现场。同事们看着不对劲,强制把他塞进车里拉到医院检查,才发现急性阑尾炎已经糜烂了盲肠。……结果手术只有三天,就在病榻上强撑躯体抱起笔记本电脑起草业主急需提报的技术方案。为有牺牲多壮志!正是这些英雄的团队成员,汇聚涓滴细流之力,高举胜利信仰之旗,助推总变项目拿下6:30重大节点工期的重大胜利。配电装置楼的成功封顶,为茂名石化大项目建设、为胜利油建石化市场战略实施交上了一份满意的初试答卷。

下一步,项目团队将笃定争先之志,铆足洪荒之力,以党建融合深度合作创造更多新的可能,在茂名石化升级改造项目全面建设大潮中,舍家忘我,朝着“创国家优质工程,建岭南信誉丰碑”既定目标铿锵迈进。(供稿人:中石化胜利油建公司茂名石化区域项目刘侠)
